مطلب از : موسسه بين المللي سنگ بناي حقوق احداث
قسمت دوم :
همانطور که در پست قبلی بیان گردید شرایط عمومی پیمان در سال 78 تهیه و ابلاغ گردید.

با توجه به عکس فوق الذکر، شرایط عمومی پیمان به همراه موافقتنامه و شرایط خصوصی پیمان (پیمانهای پیمانکاری) در تاریخ 1378/03/03 و با شماره 842 توسط سازمان برنامه و بودجه سابق (نظام فنی و راهبردی ریاست جمهوری) ابلاغ گردید.
نکته قابل توجه دیگری که در ابلاغ شرایط عمومی پیمان قراردادهای پیمانکاری مشخص است نوع گروه و طبقه بندی بخشنامه مذکور می باشد. این بخشنامه از نوع گروه اول (لازم الاجراء) می باشد که در این خصوص در پستهای قبلی توضیح داده شد.
شرایط عمومی پیمان
قسمت اول :
تعریف نقل از تابناک : لینک مطلب
در هر قرارداد، با توجه به ماهیت آن و نیز خواست طرفین، ممکن است شروط گوناگونی درج شود که طرفین را هر چه بیشتر در رسیدن به هدف خود یاری کند. شروط مندرج در قراردادها، التزام و تعهداتی تبعی هستند که طرفین درمورد آنها به توافق رسیدهاند و در ضمن عقد درج کردهاند.
گاهی ممکن است شروط و توافقاتی که درمورد انواع عقود مطرح میشوند و مورد نیاز یک قرارداد هستند، طولانی و پیچیده شوند. پروژههای عمرانی و قراردادهای پیمانکاری از این دسته از قراردادها هستند. در این پروژهها، بهعلت طولانیبودن مدت زمان آنها و پیچیده و چند بعدی بودن ذاتی این قراردادها، پیشبینی کلیهی احتمالات و شرایط و توافق بر سر این احتمالات بسیار سخت و حتی میتوان گفت ناممکن است. در پروژههای عظیم و قراردادهای چند وجهی، طرفین نمیتوانند کلیهی فروض را بررسی کنند. همچنین نمیتوانند درمورد آنها توافق کنند و بهصورت شروط ضمن عقد در قرارداد بیاورند که این امر باعث اتلاف وقت، انرژی طرفین و سنگین شدن حجم قرارداد میشود و مشکلات عدیدهای را بههمراه میآورد.
لذا همین مشکلات موجب شد تا بهمرور درخصوص شرایط عام و مشترک قراردادهای پیمانکاری پیشنویسی تهیه شود و بهصورت الگو موردپذیرش و استفاده قرار گیرد. بهاینترتیب، درخصوص شرایط عام و کلیِ تائید شده، دیگر مذاکره صورت نمیگرفت و طرفین تنها درمورد شروط جزئیتر و اختصاصیتر که در پیشنویس مزبور قید نشده بود، توافق میکردند.
عموما این پیشنویس را جمعی از متخصصان علوم مرتبط با پروژههای پیمانکاری نظیر متخصصان فنی و حقوقی تهیه میکردند. طی جلسات متعددی خبرگان این حوزهها، کلیهی فروض احتمالی، اصطلاحات موردنیاز و شروطی را که توافق در خصوص آنها موجب رفع اختلافات آتی میشد، فرض کردند و پیشنویس مزبور را بهعنوان نمونهای قابلاستناد و استفاده برای همه تهیه کردند.
در راستای همین امر، در سال ۱۳۷۸، سازمان مدیریت و برنامه ریزی کشور دفترچهای منتشر کرد که روی جلد آن این عبارت درج شده بود: موافقتنامه، شرایط عمومی و شرایط خصوصی پیمانها.

ادامه دارد





تهيه شده توسط استاد رسول حيدري مهارلويي

انواع قوانين ساخت در ايران :
1- قوانين مربوط به ساختمان سازي :
نظام مهندسي ( 22 مبحث مقررات ملي ساختمان)
2- عمراني :
غير ساختمان سازي (سازمان مديريت - بخشنامه ها و فهارس بهاء)


عيد سعيد فطر بر همه مسلمانان جهان مبارك باد.(مدير وبلاگ مديريت پيمان)

عكس فوق از مترور پلاس
لایحه تاخیرات در پایان مدت اولیه پیمان نوشته می شود. (نه تمدیدها و نه حتی ابلاغ 25% اضافه کار ملاک محاسبات نمی باشد.)
لذا بهتر آن است که پیمانکار در پایان مدت قرارداد یک نامه به مشاور ارسال نماید که آیا نسبت به تهیه و ارسال لایحه تاخیرات اقدام نماید یا خیر؟
در تاخیرات غیر مجاز برای تعدیل از شاخص تعدیل مدت پیمان به صورت متوسط استفاده می شود.
در شرایط عمومی پیمان کلمه علی الحساب آورده شده است لذا باید شرایط و مدارک آن مهیا گردد.
کلا 0.95 | غیر مجاز |
کلا 0.975 | مجاز |
ضریب 1 | در مدت پیمان |

اگر پيمان در طول مدت اوليه خود تمام شود ضريب K از 0.95 به 1 تغيير پيدا مي كند. اما اگر پيمان در مدت اوليه تمام نشود و دچار تاخيرات گردد دو حالت پيش مي آيد :
الف) تاخيرات مجاز : در اين صورت ضريب 0.95 به 0.975 تغيير پيدا مي كند.
ب) تاخيرات غير مجاز : در اين صورت از شاخص متوسط استفاده مي گردد.
در حالت كلي براي صورت وضعيت هاي تعديل موقت ضريب K همان عدد 0.95 مي باشد.

- در پروژه هاي صنعتي، حداقل 70% تجهيزات داريم
- در پروژه هاي عمراني، حداقل 70% اجراء داريم
![]()
| (1) PDS | (2) نوع قرارداد | (3) تعديل |
DBB سه عاملي مناسب پروژه هاي ناشناخته و سه عاملي | پروژه هاي ناشناخته و زيرزميني فهرست بهايي | دارد |
دو عاملي پروژه هاي شفاف عمراني DB EPC صنعتي | شفاف قيمت مقطوع | ندارد |
اماني مناسب پروژه هاي كوچك و امنيتي | بازپرداخت هزينه ها (يعني دقيقا موضوع مشخص نيست) | |
محدوديت پولي PPP مشاركت عمومي و خصوصي BOO-BOT BUY BACK |
وبلاگ مديريت پيمان، شهادت حضرت علي (ع) را به همه مسمانان جهان تسليت مي گويد.


در قراردادهای EPC تاخیرات مجاز نمی شود بلکه خسارت آن محاسبه می گردد. اگر کارفرما بابت پرداخت صورت وضعیت به پیمانکار دیرکرد داشته باشد می بایست خسارت ناشی از این دیرکرد را به پیمانکار پرداخت نماید و محاسبه تاخیرات با استفاده از بخشنامه 5090 در این تیپ از قراردادها جایگاهی ندارد.
(ماده 41 و 71 شرایط عمومی پیمان 5490 – طرح و ساخت صنعتی)

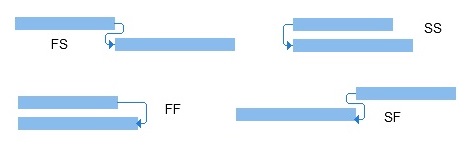

مایلستونی / میله ای / مسیر بحراتی / پیش نیازی / Pert / Gert

| انجام فعاليت | مدت زمان فعاليت | نوع شبكه زمان بندي |
| قطعي | قطعي | ميله اي - مايلستون - CPM |
| قطعي | احتمالي | PERT |
| احتمالي (مثل پروژه هاي نظامي و تحقيقاتي) | قطعي/احتمالي | GERT |
تذکر :
برنامه زمان بندی مایلستون جهت مدیران ارشد کاربردی تر می باشد.
در برنامه زمان بندی میله ای ابتدا فعالیت ها باید مشخص شوند (ساختار شکست کار / WBS).

افراد و شرکتهای ذکر شده در زیر حق عقد قرارداد با دولت را ندارند و اگر قرارداد ببندند، قرارداد آنها باطل بوده و باید فسخ گردد و در اینصورت حکم آن 2 تا 4 سال زندان می باشد.
مثال :
اسم شركت : شرکت Z / در وزارت X برادر A مدیر می باشد.
الف) همسر آقای A، هشتاد درصد سهم دار شركت Z
ب) مردم 20% سهم دارند در شركت Z
عقد قرارداد شرکت Z با برادر A دو حالت دارد :
طبق ماده 44 شرایط عمومی پیمان :
الف) پیمانکار موضوع را اعلام می کند آنگاه خاتمه قرارداد طبق ماده 48 انجام می گردد.
ب) پیمانکار موضوع را اعلام نمی کند آنگاه فسخ قرارداد انجام می گردد.

1- در 13 مورد کارفرما می تواند قرارداد را فسخ نماید.
2- در 2 مورد کارفرما باید قرارداد را فسخ نماید.
