میزان نفر ساعت برای تهیه مدارک
با سلام و احترام
جداول ذیل نشان دهنده میزان نفر - ساعت مورد نیاز جهت تهیه یک مدرک یا نقشه می باشد که حاصل تجربه یک تیم مهندسی در طول چند سال اخیر بدست آمده است. لذا موارد درج شده در جدول قانون و مصوب و معتبر (منبع و مرجع) نبوده و فقط بیان تجربه یک تیم مهندسی ناشی از تجربیات اخیر در پروژه های خود می باشد که قابل استناد نیست. شاید بعنوان مبنا یا راهنمایی برای محاسبات آتی همکاران عزیزم بدرد بخور باشد.

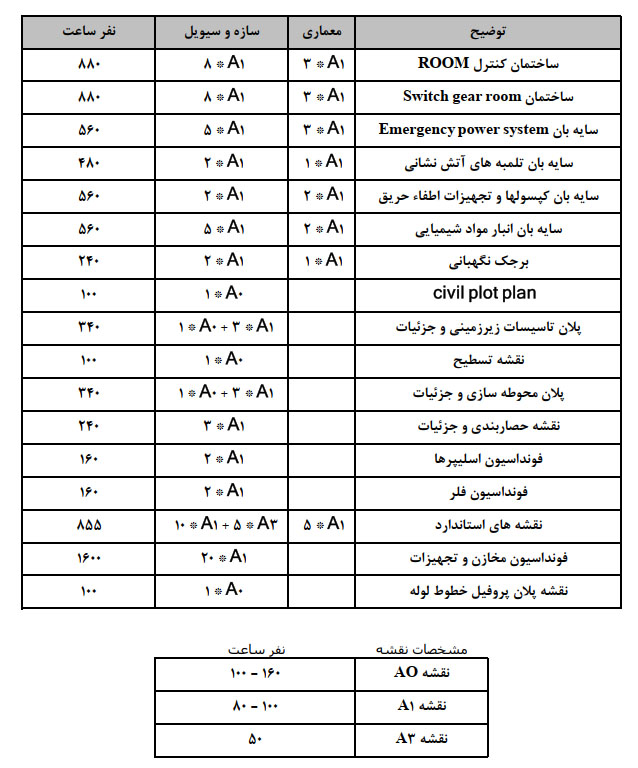

جدول 1) مدارک مهندسی ایستگاه تقویت فشار گاز

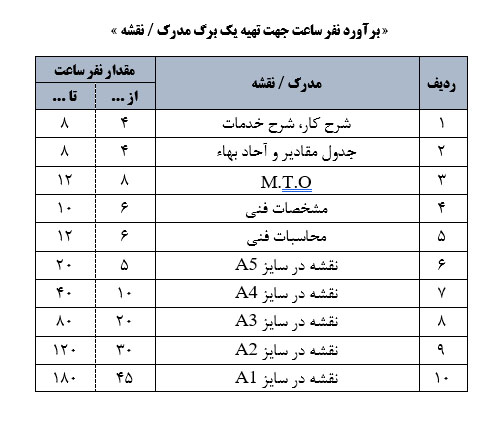

جدول 2) مدارک مهندسی، برآورد قیمت، دستور تغییر کار و ... در یکی از تجربیات در پروژه های معتبر

+ نوشته شده در یکشنبه هفتم اردیبهشت ۱۴۰۴ ساعت 12:7 توسط Arash Contracts Management
مطالب درج شده در اين وبلاگ (بدون منبع و مرجع)، حكم و قانون نبوده و فقط نظر شخصي اينجانب مي باشد. لذا مسئوليت استفاده از مطالب بعهده استفاده كننده بوده و مدير اين وبلاگ هيچگونه مسئوليتي در اين خصوص ندارد. مسئوليت صحت مطالب داراي منبع و مرجع با نويسنده و تهيه كننده آن مي باشد. ضمنا اين وبلاگ هيچگونه مسئوليت يا منفعتي در قبال معرفي كتاب يا آموزشگاه و ... ندارد و اين مسئله فقط به جهت رسالت اطلاع رساني وبلاگ و كمك به علاقمندان مي باشد.
